Ilie Bolojan inspectează Centrala Termoelectrică Iernut și anunță finalizarea proiectului până la sfârșitul anului, mesajul premierului interimar

ilie-bolojan-a-vizitat-centrala-termoelectrica-de-la-iernut.-proiectul-are-termen-de-finalizare-pana-la-sfarsitul-anului/mesajul-premierului-interimar ilie-bolojan-a-vizitat-centrala-termoelectrica-de-la-iernut.-proiectul-are-termen-de-finalizare-pana-la-sfarsitul-anului/mesajul-premierului-interimar
Ilie Bolojan a vizitat Centrala Termoelectrică de la Iernut. Proiectul are termen de finalizare până la sfârșitul anului/Mesajul premierului interimar

Actualizare: Mesajul lui Ilie Bolojan

Ilie Bolojan a afirmat, după vizita la Centrala Termoelectrică de la Iernut, că va „susține adoptarea unui memorandum destinat să simplifice relațiile cu subcontractorii pentru finalizarea lucrărilor”.

Pentru reducerea costurilor la energia destinată locuințelor și companiilor, premierul interimar a specificat că „este esențial să creștem producția de energie în modul curent (pe gaz, hidro și nuclear), să sporim stocarea pe baterii, să facilităm accesul la rețelele electrice și să combatem activitățile speculative de pe piața energetică”, măsuri incluse în prioritățile sale recente.

Advertisement

Bolojan a menționat că peste 95% din lucrări sunt finalizate și a fost semnat contractul cu General Electric, producătorul celor patru grupuri energetice ale centralei, pentru punerea acestora în funcțiune.

„Este o centrală cu o capacitate de 430 MW, semnificativă atât prin puterea sa, cât și prin amplasarea în zona centrală a țării, unde se resimte un deficit de energie și este necesară echilibrarea sistemului”, a adăugat Bolojan.

Premierul interimar a subliniat că ritmul lucrărilor va accelera în perioada următoare, iar finalizarea proiectului va spori producția de energie în modul curent și va contribui la stabilitatea sistemului energetic național.

Informații inițiale:

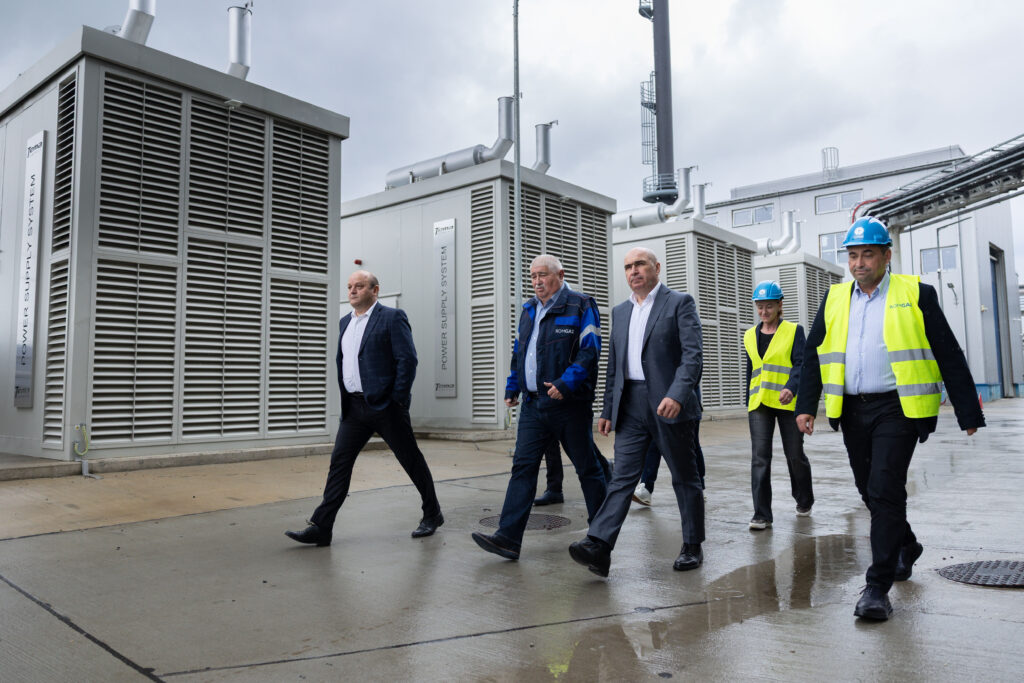

Premierul interimar Ilie Bolojan a fost prezent, sâmbătă, la Centrala Termoelectrică de la Iernut, proiect de investiții gestionat de Societatea Romgaz.

Proiectul, denumit „Dezvoltarea CTE IERNUT prin construire centrală termoelectrică de 430 MW, cu ciclu combinat și turbine pe gaze”, are termen de finalizare stabilit pentru 31 decembrie 2026 și are o valoare de aproximativ 269 milioane euro, fără TVA.

Investiția, demarată în urmă cu un deceniu

Proiectul a fost inițiat în 2016, însă finalizarea a fost întârziată din cauza rezilierii contractelor cu constructorii anterior însărcinați cu realizarea lucrărilor.

Societatea Națională de Gaze Naturale Romgaz SA a preluat controlul exclusiv asupra anumitor active ale SC ELECTROCENTRALE BUCUREȘTI SA – Sucursala Electrocentrale Mureș și și-a asumat finalizarea proiectului până la sfârșitul acestui an.

Finalizarea investiției de la Iernut este o prioritate, având în vedere necesitatea de a asigura energia necesară consumatorilor casnici și industriali pe plan național, cu impact asupra reducerii costurilor la energie.

În aceeași zi, premierul interimar a vizitat și Institutul de Urgență pentru Boli Cardiovasculare și Transplant din Târgu Mureș.

Add a comment

Lasă un răspuns

Adresa ta de email nu va fi publicată. Câmpurile obligatorii sunt marcate cu *

Fiți la curent cu cele mai importante știri

Apăsând butonul Abonare, confirmați că ați citit și sunteți de acord cu Politica noastră de confidențialitate și Termenii de utilizare
Advertisement
